力拓集团首席执行官石道成(Jakob Stausholm)表示:“我们在2024年的运营业绩表现良好,这与我们在践行战略、实现盈利性增长的过程中不断强化业务的承诺保持一致。力拓安全生产系统(SPS)的实施,再次提升了关键运营的稳定性,包括我们在皮尔巴拉的铁矿石资产和在澳大利亚的铝土矿业务,其中安朗(Amrun)和戈夫(Gove)矿区的年产量均创历史新高。
“我们在推动重要项目的有机增长方面取得了显著进展。蒙古国奥尤陶勒盖(Oyu Tolgoi)地下铜矿持续成功增产,几内亚西芒杜(Simandou)高品位铁矿项目和皮尔巴拉西坡(Western Range)铁矿项目也将按计划于今年投产。
“四季度,我们在阿根廷的Rincon锂项目取得了重要里程碑,首次交付锂产品,并获得董事会的批准扩大运营,这展示了我们的运营能力和在电池材料领域发展的雄心。
“我们对全球能源转型所需关键材料的长期需求充满信心,将继续专注于战略执行,以实现有吸引力的股东回报,同时打造更强大、更多元化且持续增长的业务。”

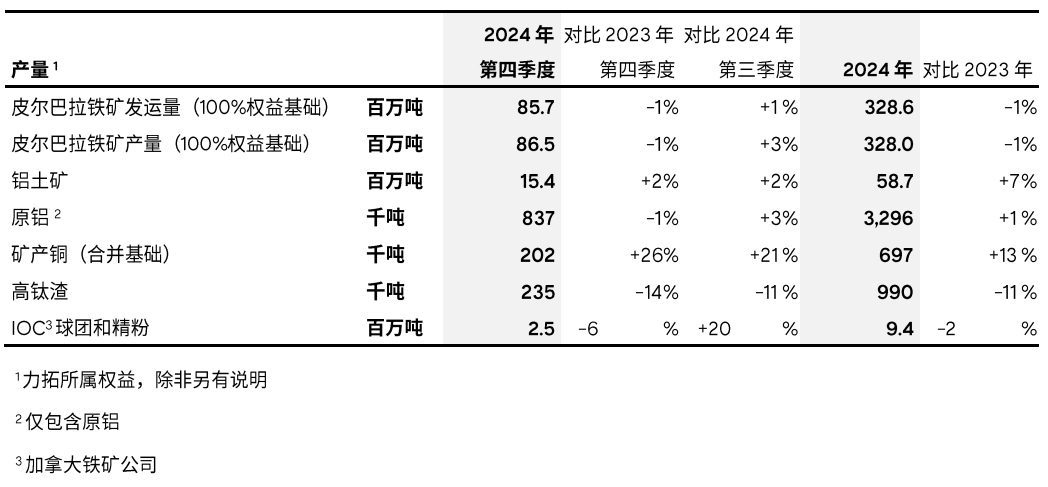

2024年第四季度运营亮点及其他重要公告
• 去年10月,在西芒杜项目的SimFer港口项目(位于Morebaya)中,我们的一名承包商员工Morlaye Camara受伤,随后不幸去世。我们在四季度完成了内部调查,并在公司公布了调查结果。
• 第四季度我们的所有工伤事故频率(AIFR)为0.38,较去年第三季度(0.41)和2023年同期(0.39)有所下降。我们始终将员工及合作伙伴的健康、安全和福祉置于首位。
• 2024年,我们以铜当量为基础(基于长期共识定价)的产量增长1%,销量增长3%。在12月4日举行的投资者研讨会上,我们的执行委员会概述了未来十年实现铜当量产量复合年增长率约3%的目标,这一增长主要由奥尤陶勒盖、西芒杜以及我们新的锂资产组合推动。
• 2024年皮尔巴拉铁矿的产量为3.28亿吨,发运量3.286亿吨,较2023年均下降1%。我们的生产力提高了1000万吨,但仍未能完全抵消资源消耗带来的影响,这主要是在杨迪库吉娜(Yandicoogina)和帕拉布杜(Paraburdoo)矿区,我们正在逐步开发帕拉布杜矿区的西坡铁矿。2024年,我们实现了500万吨的安全生产系统增量目标,库戴德利(Gudai-Darri)矿区在年内实现了5000万吨年产量。
• 2024年铝土矿产量为5870万吨,较2023年上升7%,超过了我们的指导目标。这一增长得益于安全生产系统的实施,安朗和戈夫矿的年产量均创下历史新高,其中安朗目前的产量已超过名义产能。
• 原铝产量为329.6万吨,较2023年上升1%,这得益于基蒂马特(Kitimat)的产量提升、前一年博因(Boyne)电解槽的复产,以及博因和新西兰电解铝厂(NZAS)所有权份额的增加。但由于我们继续推进阿尔维达(Arvida)电解铝厂的关闭计划,以及新西兰电解铝厂因被要求降低能耗而影响的产量,上述增量被部分抵消。新西兰电解铝厂预计将于2025年第二季度全面提产。
• 2024年矿产铜的产量为69.7万吨(合并基础),较2023年上升13%,主要得益于奥尤陶勒盖地下矿的产量提升、以及埃斯康迪达(Escondida)选矿厂收到的更高品位的铜矿原矿(从0.83%提高到0.99%)。科力托(Kennecott)矿区从第二季度开始面临了矿坑壁不稳定导致的采矿顺序受限等地质挑战,但这部分不利影响已被上述有利因素抵消。
• 12月4日,我们与住友金属矿山株式会社(SMM)签署了一份条款清单,双方将成立合资企业共同开发位于西澳大利亚的温弩(Winu)铜金矿项目。我们将继续作为管理合伙人开发和运营温弩项目,住友金属矿山株式会社将支付1.95亿美元的预付款,以及2.04亿美元的递延款项(取决于阶段性目标和待商定的调整)。我们将在2025年上半年完成最终协议的签署,同时正式建立更广泛的战略合作伙伴关系。
• 由于市场需求减少,2024年高钛渣产量为99万吨,较2023年下降11%。力拓铁钛(RTIT)魁北克工厂从2024年第一季度开始的熔炉重建仍在进行中。2024年,我们在魁北克的9座熔炉中运行了6座,在理查兹湾矿业公司(RBM)4座熔炉中运行了3座。
• 2024年加拿大铁矿公司产量为940万吨,较2023年下降了2%,这是由于7月中旬的森林大火导致整个矿区停产11天,为此我们修订了矿山开采计划和维护计划。此外,过去一年我们的矿山和选矿厂也面临运营挑战。
• 截至2024年底,我们在31个矿区(约占80%)开始部署安全生产系统(SPS),包括第四季度新增的三个矿区。我们实现了皮尔巴拉铁矿石在安全生产系统下500万吨生产增量的目标,并有两个矿区都在四季度创下历史最佳生产记录。
• 10月9日,我们宣布以每股5.85美元全现金收购阿卡迪姆锂业(Arcadium Lithium plc)(下称“阿卡迪姆”)的最终协议。这项交易将把阿卡迪姆世界级的锂资产纳入力拓产品组合,形成优势互补,从而确立力拓在能源转型所需大宗商品领域的全球领先地位。本季度,我们在未完成的先决条件方面取得了显著进展——针对拟进行的收购,阿卡迪姆宣布已获得所有所需的股东批准。我们还获得了大部分所需的外国投资批准,包括2025年1月获得美国外国投资委员会(CFIUS)的批准,以及所有所需的反垄断审查(Merger Control)的批准。交易的交割仍需获得澳大利亚和加拿大的外国投资批准、泽西岛皇家法院的批准以及其他交割条件,预计将在2025年年中之前完成。
• 12月2日,我们完成了向莱卡特工业公司(Leichhardt Industrials Group)出售丹皮尔盐业公司(Dampier Salt Limited)旗下麦克劳德湖(Lake MacLeod)盐场的交易。3.75亿澳元的对价已于12月收到。
• 12月6日,我们完成了位于美国怀俄明州的前铀矿遗址斯威特沃特(Sweetwater)的出售。1.75亿美元的对价已于12月收到。
• 12月12日,力拓宣布批准出资25亿美元扩建其首个商业规模锂盐工厂——位于阿根廷的Rincon项目,将其年产量提升至60,000吨电池级碳酸锂。矿山寿命预计为40年,在获得相关许可的情况下,扩建工厂计划于2025年年中开始建设。项目预计将于2028年投产,随后经过三年的产能爬坡达到满产。该项目采用直接提锂(DLE)技术,这种工艺有助于节水、减少废物,同时较其他方法可提升碳酸锂生产的稳定性。
• 12月19日,我们宣布任命Georgie Bezette为新任首席人事官,接替于2024年底退休的James Martin。
本报告中的所有数字均未经审计。除另有声明,本报告中所有币种均为美元,产量均为力拓权益产量。

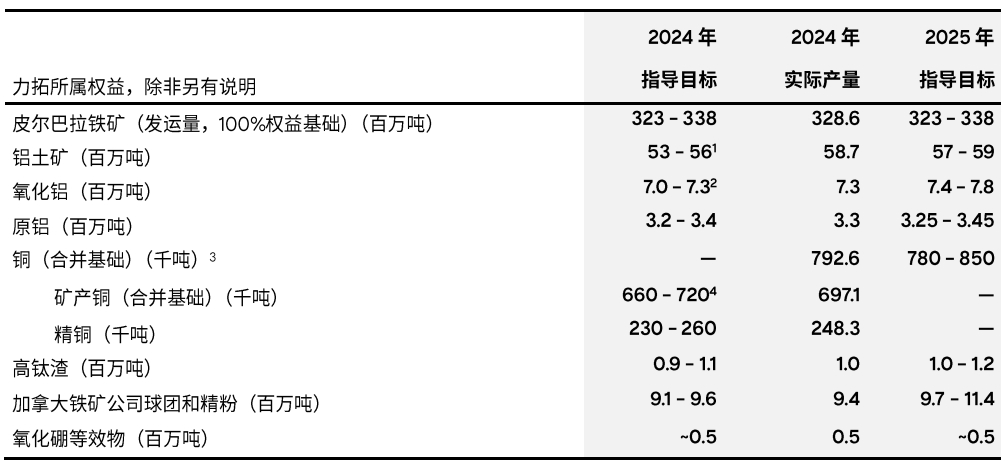

2025年产量指导目标
1 预计超过指导目标上限。
2 预计达到指导目标上限。
3 从2025年第一季度起,我们将把铜产量和指导目标作为一个指标进行报告,以简化报告并与同行实践保持一致。更多详情请参见我们2024年投资者研讨会演示文稿第90页。
4 接近下限。
• 自2024年12月以来,2025年产量指导目标保持不变。
• 皮尔巴拉铁矿的指导目标仍取决于规划矿区的审批时间和遗产清查。在替代项目交付前,SP10的产量预计将保持在较高水平。
• 铁矿发运量和铝土矿产量指导目标仍然受天气条件的影响。
运营成本
• 2025年皮尔巴拉铁矿石和铜的C1单位现金成本指导目标将在2025年2月19日发布的2024年财务业绩中提供。
• 根据澳元兑美元0.66的平均汇率,由于通货膨胀率处于我们预期的较高水平,且产量下降,2024年皮尔巴拉铁矿石单位现金成本预计将在我们21.75-23.5美元/吨指导目标的高位区间。
• 2024年铜的C1单位现金成本指导目标保持不变,为140-160美分/磅。
